Наличие трубы, столба или газовой линии рядом с участком ещё не означает, что дом можно подключить. В Сочи техническую возможность определяют по владельцу сети, резерву мощности или пропускной способности, расстоянию, рельефу и допустимой точке присоединения. До заказа проекта важно получить официальный ответ и сопоставить его с фактической ситуацией в Адлере, Хосте, Дагомысе, Лазаревском или Красной Поляне.

Что означает техническая возможность

Техническая возможность — это не устное обещание соседа и не отметка «коммуникации по границе» в объявлении. Она подтверждается процедурой конкретной ресурсоснабжающей или сетевой организации: по заявке проверяют объект, параметры будущей нагрузки, доступность сети и условия безопасного присоединения. Результатом становятся технические условия, договор подключения, сведения о возможности присоединения либо мотивированный отказ.

Для электричества критерии наличия технической возможности закреплены в Правилах технологического присоединения, утверждённых постановлением Правительства РФ № 861. Для централизованных воды и водоотведения действует постановление Правительства РФ № 2130, а газовое подключение регулируют правила из постановления Правительства РФ № 1547. Редакции нормативных актов меняются, поэтому перед подачей заявки нужно сверять актуальный текст по официальному источнику.

Шаг 1. Соберите исходные данные об объекте

Проверка начинается с документов, по которым ресурсник сможет идентифицировать объект и заявителя. Подготовьте:

  • паспорт собственника и документы, подтверждающие право на участок и дом;
  • кадастровый номер, адрес и схему расположения участка;
  • площадь дома, назначение объекта и планируемый состав помещений;
  • старые ТУ, договоры, акты подключения и разграничения, если они есть;
  • перечень оборудования: котёл, электроплита, бойлер, насосы, бассейн, полив;
  • фото ближайших колодцев, опор, шкафов, газовых сооружений и существующих вводов.

Для пустого участка отдельно фиксируют место будущего дома и подъезд для техники. В Большом Сочи разница отметок между дорогой и площадкой влияет на трассу, насосное оборудование, пересечения и доступ к узлам. Если границы участка или фактический адрес расходятся с документами, сначала устраняют это несоответствие.

Шаг 2. Определите владельца каждой сети

В одной точке могут проходить сети разных организаций. Электрическую линию обслуживает сетевая организация, газовую — газораспределительная организация, а централизованные воду и канализацию — владелец системы или уполномоченный оператор. В СНТ часть сетей может принадлежать товариществу или собственникам, а не ресурснику. Поэтому запрос «подключите к трубе» без проверки баланса и границ ответственности часто приводит к неверной смете.

Для воды и водоотведения полезно начать с официального раздела МУП «СочиВодоканал» о подключении: там опубликован порядок обращения и контакты центров оказания услуг в районах города. По газу проверяют возможность через официальный раздел «Газпром газораспределение Краснодар». Для электричества ориентируются на процедуру и каналы подачи заявки «Россетей Кубань» либо другой организации, указанной в документах.

Шаг 3. Подайте запрос и проверьте параметры

В заявлении описывают объект и требуемое подключение, а не просто указывают желаемую точку. Для электричества важна расчётная мощность и категория надёжности. Для воды — расход, давление и место узла учёта. Для канализации — объём и режим стоков, отметки и возможность самотёка. Для газа — вид оборудования, нагрузка и расположение помещения.

МУП «СочиВодоканал» отдельно разъясняет порядок заключения договора подключения к централизованным системам по правилам постановления № 2130. При обращении собственника к заявке прикладывают документы на объект и сведения, необходимые исполнителю для расчёта условий. Точный список зависит от ситуации и опубликованной формы заявления, поэтому не стоит заменять официальную подачу перепиской с подрядчиком.

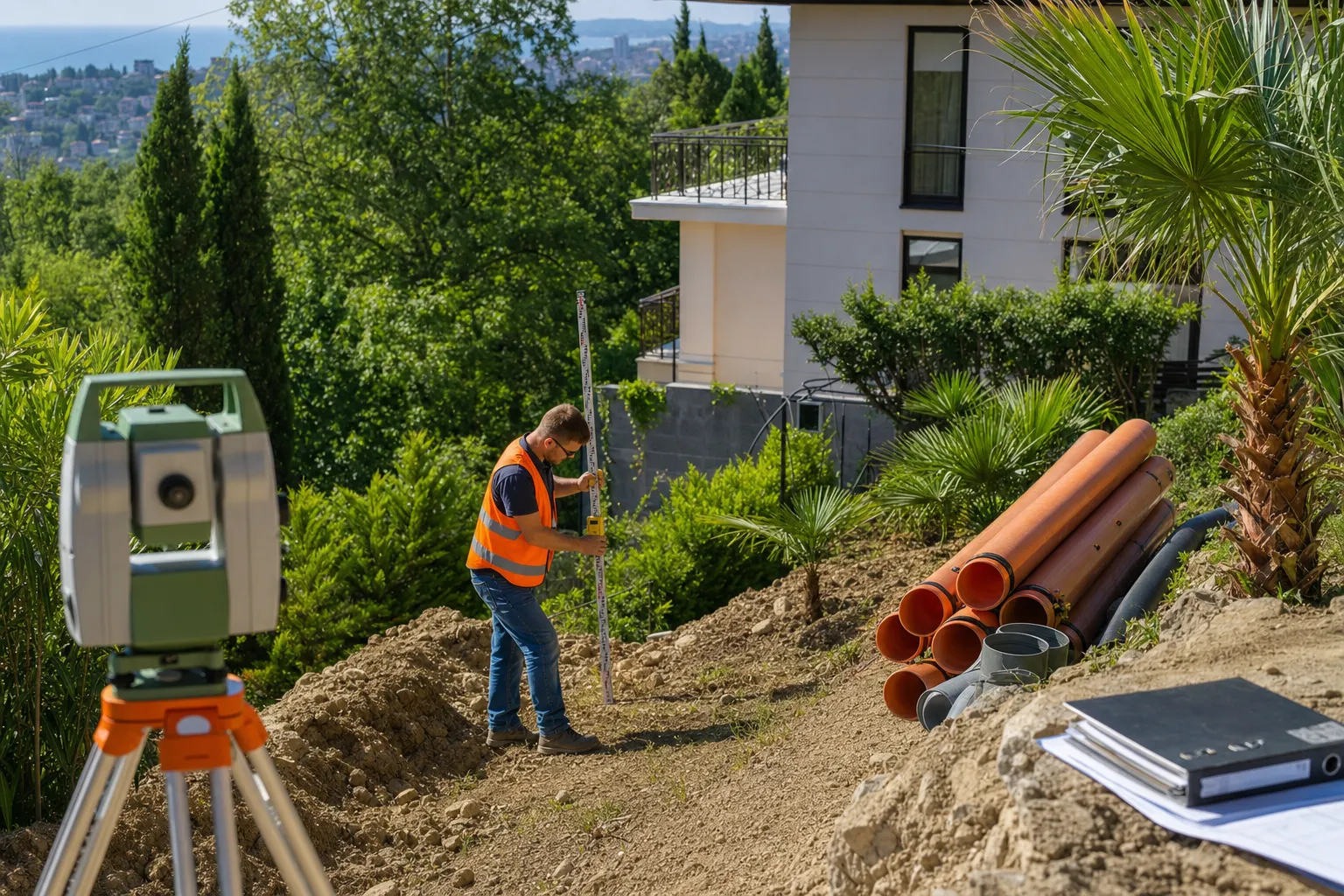

Инженер измеряет отметки участка и будущей трассы коммуникаций в Сочи

Шаг 4. Проведите выездное обследование

Официальный ответ показывает условия подключения, но выезд нужен для проверки реализуемости маршрута на месте. Инженер сопоставляет документы с фактическим рельефом и фиксирует:

  • расстояние до точки присоединения и возможность пройти по своей территории;
  • перепад высот, уклоны, подпорные стены и участки вероятного оползневого грунта;
  • пересечения дорог, ручьёв, подпорных конструкций и чужих земель;
  • место для шкафа, колодца, узла учёта, котельной или насосной станции;
  • охранные зоны и ограничения, которые повлияют на трассу и строительные работы.
Практический совет: не заказывайте рабочий проект только по карте. В Хосте, Дагомысе и Лазаревском один неучтённый перепад высот может изменить самотёчную канализацию на напорную, а пересечение дороги — потребовать отдельного технического решения.

Как понять ответ: можно, нельзя или нужны особые условия

Положительный ответ не означает, что трубу или кабель можно проложить самостоятельно. В нём должны быть понятны точка присоединения, параметры нагрузки, границы работ, требования к проекту и порядок заключения договора. После этого составляют трассу, смету и календарный план.

Если сеть рядом, но свободной мощности нет, организация может предложить другой вариант, реконструкцию участка сети или подключение по индивидуальному проекту — это нужно оценивать по выданным документам. Если прямое подключение отсутствует, рассматривают автономное решение: скважину, локальную канализацию, резервное электроснабжение или газгольдер. Самовольная врезка, увеличение автомата и прокладка трубы в охранной зоне не являются способом решить проблему.

ИНЖКОМГИД помогает проверить исходные данные и подготовить пакет на получение технических условий, а затем увязать решения в проектировании и строительстве инженерных сетей. Для отдельных задач можно подключить направления водоснабжения, водоотведения, газоснабжения или электроснабжения.

FAQ: проверка возможности подключения

Можно ли узнать возможность подключения по телефону?

Телефонная консультация помогает определить маршрут обращения, но не заменяет официальную заявку и проверку документов. Для решения по объекту нужны адрес, параметры нагрузки и сведения о владельце сети.

Достаточно ли увидеть трубу у границы участка?

Нет. Нужно установить владельца сети, наличие резерва, допустимую точку присоединения и условия прокладки. Труба может быть частной, бесхозной или не рассчитанной на новый объект.

Кто проверяет техническую возможность воды в Сочи?

По централизованным системам обращаются к владельцу или оператору сети, в том числе в МУП «СочиВодоканал». Для СНТ сначала проверяют документы товарищества и границу его сетей.

Нужно ли обследовать участок на склоне?

Да. Перепад высот, подпорные стены и подъезд часто меняют трассу и состав оборудования. Выездное обследование снижает риск переделки проекта и сметы.

Что делать после отказа в подключении?

Попросите письменный ответ с основанием, проверьте его по действующим правилам и оцените альтернативную точку или автономную схему. При необходимости подготовьте мотивированное обращение с документами.

Можно ли сразу заказывать строительство?

Без подтверждённых параметров нельзя надёжно выбрать диаметр трубы, сечение кабеля, насос или оборудование. Сначала получают условия и проект, затем выполняют монтаж и оформление актов.

Вывод

Техническая возможность подключения сетей в Сочи подтверждается не близостью коммуникации, а документами, владельцем сети и проверяемыми параметрами объекта. Начните с исходных данных, затем определите ресурсников, подайте заявки и проведите выездное обследование. Такой порядок особенно важен на склонах Адлера, Хосты, Дагомыса и Лазаревского. Если нужно проверить объект и пройти путь от ТУ до монтажа, поручите задачу специалистам.
